Projeto Riacho Grande: ISA ENERGIA BRASIL avança e energiza seccionamento da linha de transmissão aérea Ibiúna – Tijuco Preto

In ABCD, Canto do Joca On
- Updated
Divulgação
  • Subestação Sul passará a ser alimentada por quatro subestações (Baixada Santista, Embu Guaçu, Tijuco Preto e Ibiúna), aumentando a sua confiabilidade
  • Empreendimento contribuirá para a próxima temporada do Plano Verão 2025/2026, disponibilizando novos recursos para enfrentar o aumento da demanda de energia no litoral paulista

A ISA ENERGIA BRASIL, líder em transmissão de energia no País, acaba de energizar o seccionamento da linha de transmissão aérea de 345 kV Ibiúna – Tijuco Preto, que integra o empreendimento Projeto Riacho Grande, conquistado no Leilão de Transmissão da Agência Nacional de Energia Elétrica (ANEEL) nº 01/2020. Essa iniciativa representa um avanço estratégico para o sistema elétrico da Região Metropolitana de São Paulo, pois aumenta a confiabilidade, a segurança e a flexibilidade no fornecimento de energia elétrica para a sociedade e a indústria.

O Projeto Riacho Grande vai aumentar a confiabilidade de sistema no fornecimento de energia elétrica para a capital paulista e a região do Grande ABC, além de gerar mais de 2.000 empregos durante a atual fase de obras. No total, o empreendimento contempla a construção de 44,6 km de linhas de transmissão subterrâneas, 9 km de linhas aéreas, uma nova subestação (São Caetano do Sul) e a ampliação de duas existentes (Miguel Reale e Sul).

Flexibilidade operacional

Com obras executadas em 18 meses, o seccionamento da linha de transmissão Ibiúna – Tijuco Preto resultou na construção das linhas de transmissão aéreas Ibiúna – Sul e Tijuco Preto – Sul, um total de 9 km, aumentando a flexibilidade do sistema elétrico e garantindo mais confiabilidade no fornecimento de energia elétrica para a Região Metropolitana de São Paulo. Além disso, permitiu a integração da Usina Hidrelétrica de Itaipu, a maior da América Latina, na Subestação Sul dando assim maior robustez para essa subestação e suas conexões.

Com a energização, a Subestação Sul – que atualmente abastece cerca de 4 milhões de pessoas – passa a contar com o suprimento de energia de quatro subestações: Baixada Santista, Embu Guaçu, Tijuco Preto e Ibiúna. Essa diversidade de fontes contribui para a eliminação do risco de sobrecarga, assegurando o fornecimento seguro e contínuo de energia, mesmo em condições adversas, como eventos climáticos extremos.

“Com a entrada em operação dos novos circuitos provenientes de Ibiúna e Tijuco Preto, a Subestação Sul – que era alimentada por apenas dois circuitos – é abastecida por quatro fontes, o que permitirá o remanejamento das cargas de maneira mais eficiente, tornando o sistema elétrico ainda mais robusto”, afirma Dayron Urrego, diretor de Projetos da ISA ENERGIA BRASIL.

O empreendimento também gera benefícios sistêmicos para a região da Subestação Baixada Santista, ao eliminar a restrição de fluxo de potência na instalação com a entrada em operação do seccionamento na Subestação Sul. Contribuirá, ainda, com a próxima temporada do Plano Verão 2025/2026, garantindo recursos adicionais para enfrentar o aumento da demanda de energia no litoral paulista durante as festas de fim de ano e o Carnaval.

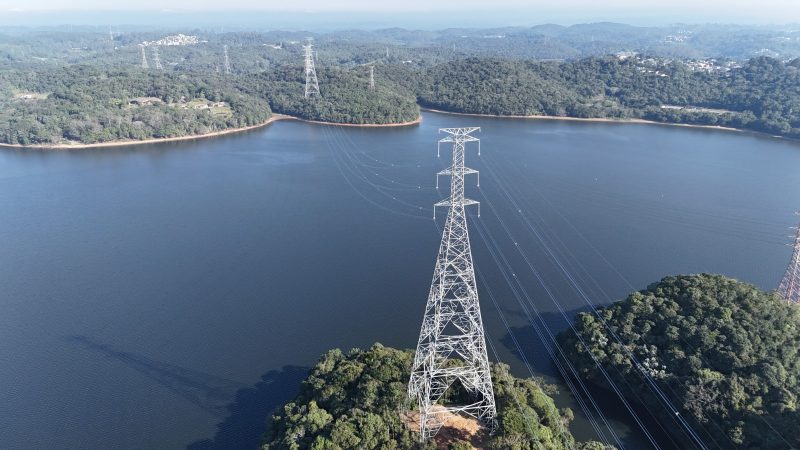

A energização deste trecho representa uma conquista significativa no projeto. A empresa adotou diversas medidas para minimizar a interferência das linhas de transmissão no meio ambiente. Entre os métodos construtivos adotados, destaca-se o alteamento de torres, que implicou na construção de estruturas robustas, incluindo uma torre de 120 metros de altura e 100 toneladas (uma das maiores torres de transmissão do Estado, equivalente a um prédio de cerca de 30 andares), além do uso de guindastes e lançamento dos cabos com utilização de drones.

A empresa também segue ativamente com a implementação das demais etapas do empreendimento, com obras focadas na construção de linhas subterrâneas (44,6 km) que conectarão a região do ABC à capital paulista, além da subestação em São Caetano do Sul e a ampliação de outras duas subestações (Miguel Reale e Sul). O prazo de energização estabelecido pela ANEEL é março de 2026.

Educação ambiental nas escolas
Como parte das ações de promoção da sustentabilidade do Projeto Riacho Grande, a companhia também desenvolveu iniciativas de educação ambiental nas escolas E.E. Francisca Helena Furia II, em Santo André, e EMEB Bruno Massone, em São Bernardo do Campo. Entre as atividades realizadas estavam oficinas com educadores e estudantes, além da construção de uma horta escolar, com o objetivo de promover a conscientização ambiental e o envolvimento da comunidade escolar em práticas sustentáveis.

PROJETO RIACHO GRANDE

Leilão: nº 01/20 (ANEEL)
Localização: Estado de São Paulo
Área beneficiada: Capital e ABCD
Total de empregos locais gerados durante a obra: 2,2 mil
Operação: construção de duas linhas de transmissão subterrâneas de 345 kV, que totalizam 44,6 km de extensão, uma linha de transmissão aérea de 345 kV, com 9 km, além da construção de uma subestação com 800 MVA de potência (São Caetano do Sul) e da ampliação de outras duas existentes (Miguel Reale e Sul)
Prazo ANEEL: energização até março de 2026

Para saber mais, acesse:
https://www.isaenergiabrasil.com.br/transicao-energetica/nossos-projetos/projeto-riacho-grande/

Sobre a ISA ENERGIA BRASIL
A ISA ENERGIA BRASIL (B3: ISAE3; ISAE4) é líder em transmissão de energia no País, por meio da gestão de 35 concessões que impulsionam a transição energética em todo o Brasil, distribuídas em 18 estados. A companhia é responsável por cerca de 30% da energia elétrica transmitida no País e aproximadamente 95% no Estado de São Paulo, além de ser pioneira no desenvolvimento de tecnologias, como as primeiras subestações digital e 4.0, o primeiro sistema de armazenamento de energia em baterias em larga escala e o primeiro sistema com tecnologia FACTS do Brasil do tipo smart valves.

Com mais de 1.600 colaboradores, a empresa tem a sua estratégia de geração de valor sustentável pautada em três pilares: gerar valor ao acionista, criar impactos sociais e ambientais positivos e garantir a longevidade corporativa. Seu sistema elétrico é composto por mais de 31 mil km de circuitos (cerca de 28 mil em operação e 3,4 mil em construção), incluindo ativos próprios e controlados em conjunto, e 137 subestações próprias (130 em operação e sete em construção) com tensão de até 550 kV. Seu acionista controlador é a empresa colombiana ISA, que detém 35,82% do capital total.

You may also read!

Rock This Town Festival leva Ribeirão Pires ao clima vibrante dos anos 50 e 60 com música, dança e muita nostalgia

Evento continua, acima de tudo, neste domingo (1º.06) com gastronomia temática, exposição de carros, vinis raros e atrações para

Read More...

Recicla Day mobiliza moradores de São Bernardo e marca entrega de novos triciclos elétricos para reforçar coleta seletiva

Medida amplia trabalho de sustentabilidade na cidade, que teve neste sábado 22 pontos de coleta, além de fortalecer, da

Read More...

“Saberes Ancestrais” entra para o calendário oficial de Ribeirão Pires e celebra cultura ancestral

Evento gratuito aconteceu neste sábado (31.05) no Parque Prof. Luiz Carlos Grecco e reuniu visitantes em oficinas, rituais e

Read More...

Leave a reply:

Your email address will not be published.

Mobile Sliding Menu
